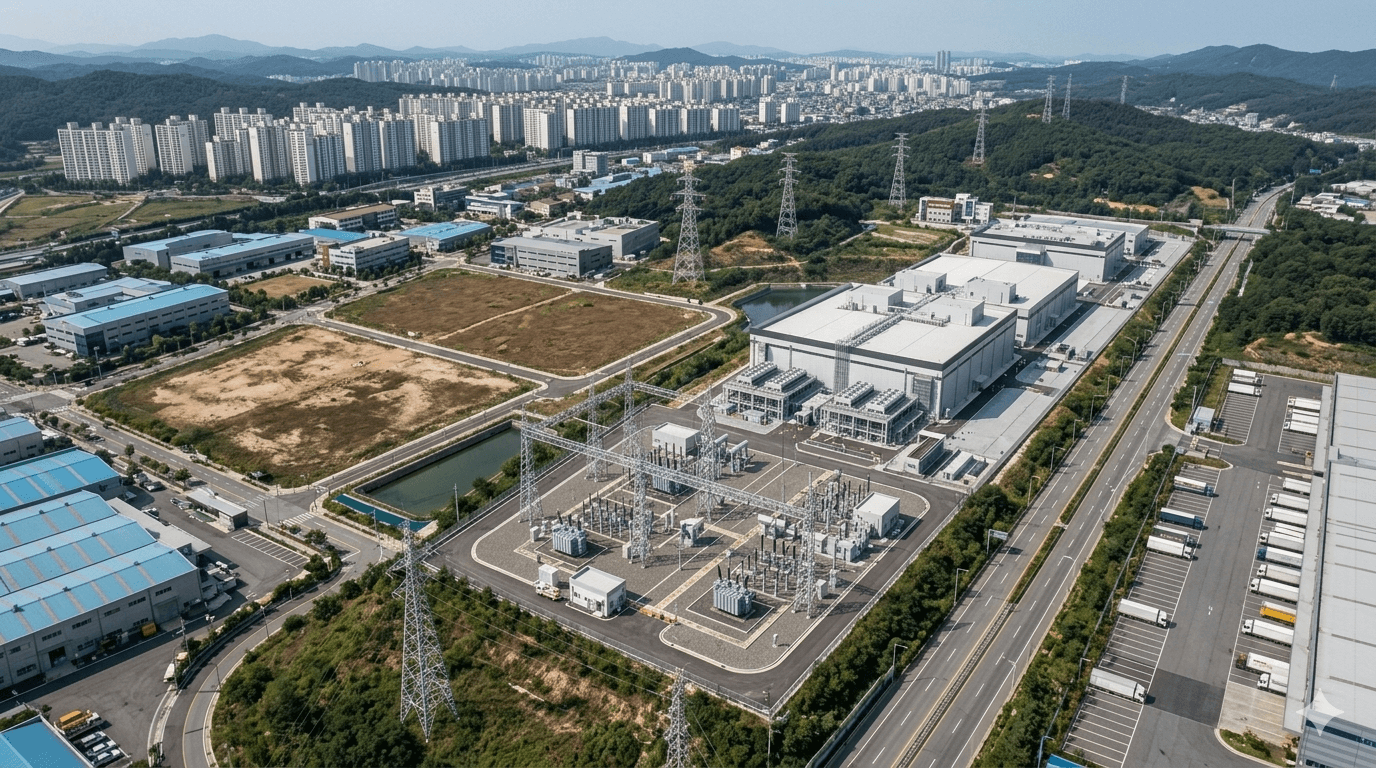

데이터센터 후보지를 찾을 때 가장 먼저 눈에 들어오는 것은 토지입니다. 면적은 충분한지, 도로는 잘 연결되어 있는지, 가격은 적정한지를 살펴보게 됩니다. 그러나 데이터센터에서는 이보다 먼저 확인해야 할 조건이 있습니다. 바로 전력입니다.
필요한 전력을 실제로 공급받을 수 없다면 아무리 좋은 토지라도 데이터센터 사업을 진행하기 어렵습니다. 특히 대규모 데이터센터는 일반적인 산업시설보다 전력 사용 규모가 크기 때문에 부지를 계약하기 전부터 전력 공급 가능성과 공급 시점을 함께 확인하는 것이 중요합니다.
지도와 문서로 파악한 조건은 현장에서 다르게 보일 수 있다. 진입도로 폭, 인접 시설, 배후 수요는 실제 동선 안에서 다시 검토해야 한다.
데이터센터 부지의 첫 질문은 “변전소가 가까운가?”가 아니라 “필요한 전력을 필요한 시점에 공급받을 수 있는가?”여야 합니다.
1. 필요한 전력 규모를 먼저 정해야 한다
전력 검토는 사업에 필요한 규모를 정하는 것에서 시작합니다. 데이터센터의 계획 용량이 정해지지 않은 상태에서 특정 토지의 전력 공급 가능성을 판단하기는 어렵습니다.
예를 들어 같은 부지라도 요구하는 전력이 수 MW인 경우와 수십 MW인 경우에는 필요한 전력설비와 계통 검토의 수준이 달라질 수 있습니다. 따라서 후보지를 찾기 전에 목표로 하는 데이터센터 규모와 예상 전력수요를 우선 구체화할 필요가 있습니다.
- 예상 IT 부하 규모
- 전체 시설의 예상 전력수요
- 단계별 증설 계획
- 향후 추가 용량 필요 가능성
- 목표 가동 시점
현재 분산에너지 활성화 특별법 시행령은 전기판매사업자와 전기사용계약을 체결하려는 사업자 가운데 10MW 이상의 전기를 사용하려는 사업자 등을 전력계통영향평가 실시 대상으로 규정하고 있습니다. 따라서 데이터센터 규모가 커질수록 단순한 전기사용 신청을 넘어 계통에 미치는 영향까지 초기 사업계획에 반영해야 합니다. [1]

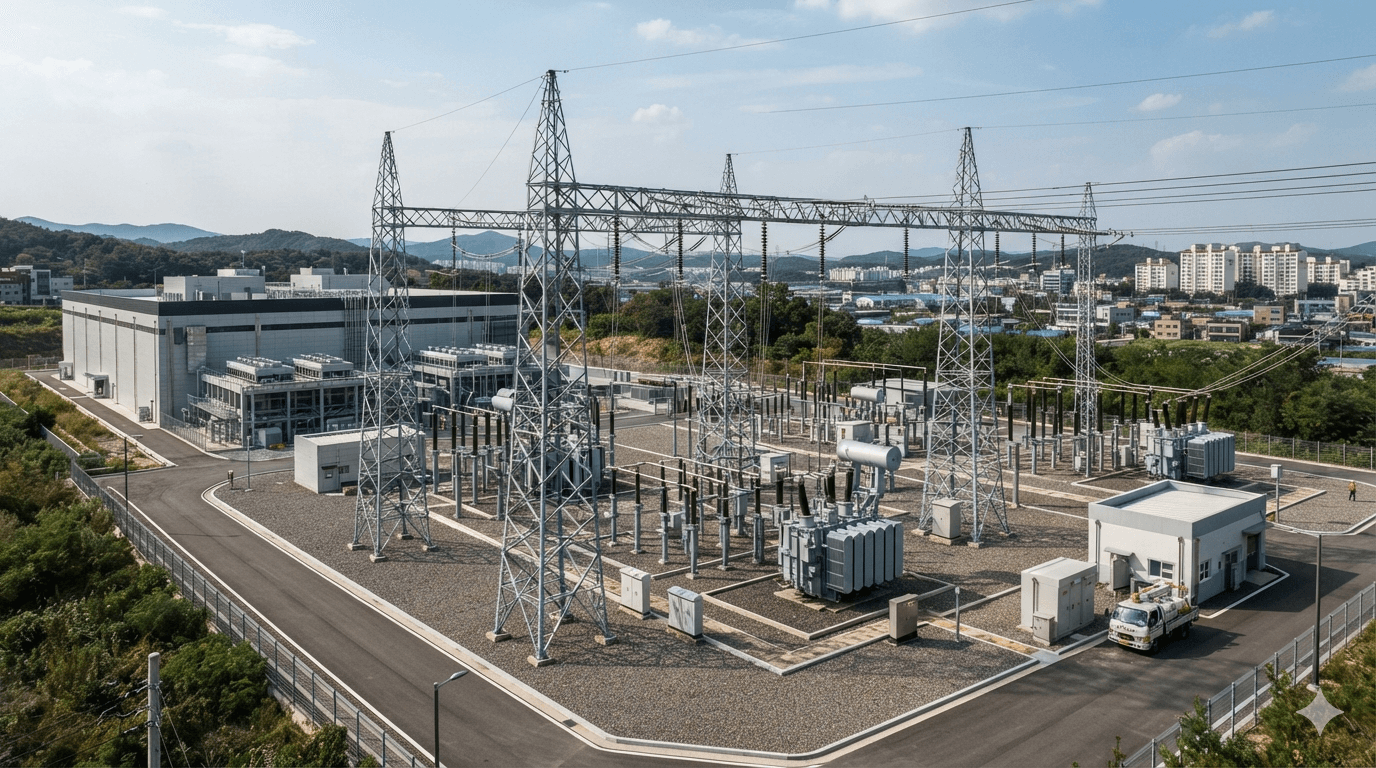

2. 변전소가 가깝다고 전력 공급이 가능한 것은 아니다
산업용 부지를 검토할 때 “근처에 변전소가 있다”는 설명을 듣는 경우가 있습니다. 하지만 변전소와의 물리적 거리만으로 데이터센터 전력 공급 가능성을 판단해서는 안 됩니다.
실제 공급 가능성에는 주변 전력계통의 상태, 기존 전력수요, 전력설비의 여유, 새로운 송·변전설비의 필요 여부 등 여러 요소가 영향을 줄 수 있습니다.
현행 전력계통영향평가 기준도 사업자에게 전기를 공급한 뒤 전기품질과 전력계통의 신뢰도를 유지할 수 있는지, 필요한 변전소·송전선로 등의 신설이나 보강·대체가 얼마나 어려운지를 평가하도록 하고 있습니다. [1]
가까운 변전소는 검토의 출발점일 수 있지만, 전력공급 가능성을 보장하는 증거는 아닙니다.

3. 전력 용량보다 공급 시점이 더 큰 문제가 될 수 있다
사업자는 흔히 “이 부지에서 몇 MW까지 가능한가”를 먼저 묻습니다. 그러나 실제 데이터센터 개발 일정에서는 그 전력을 언제 사용할 수 있는지가 똑같이 중요합니다.
전력계통 보강이나 신규 전력설비가 필요하다면 사업자가 원하는 시점과 실제 공급 가능한 시점 사이에 차이가 생길 수 있습니다. 토지 계약, 설계, 인허가와 건축이 진행되고 있어도 전력 공급 일정이 뒤따르지 못하면 데이터센터의 실제 가동도 늦어질 수 있습니다.
정부가 과거 데이터센터 지역 분산 정책을 설명하면서도 대규모 전력수요로 계통 신뢰도와 전기품질 유지가 어려운 경우 계통 보강이 완료되는 시점까지 전기 공급을 유예할 수 있는 방향을 제시했던 이유가 여기에 있습니다. [2]
- 전력 공급 가능 용량
- 실제 공급 가능 시점
- 계통 보강 필요 여부
- 변전소 또는 송전선로 신설 가능성
- 사업 일정과 전력 공급 일정의 차이
4. 전력계통영향평가와 관련 절차를 초기에 확인해야 한다
대규모 전력을 사용하는 데이터센터라면 전력계통과 관련된 제도와 행정 절차도 부지 검토의 일부로 봐야 합니다. 토지를 먼저 확보한 뒤 전력 관련 절차를 확인하는 방식은 사업 일정과 비용을 불확실하게 만들 수 있습니다.
분산에너지 활성화 특별법은 일정 규모 이상의 전기를 사용하려는 사업자가 전기의 원활한 흐름, 품질 유지, 안정적인 공급과 사용 등에 미치는 영향을 평가하도록 규정하고 있습니다. [3]
또한 시행령에서는 평가 기준으로 전력 공급 이후의 계통 신뢰도와 전기품질뿐 아니라 사업자에게 전력을 공급하기 위해 필요한 변전소, 송전선로 등의 신설·보강 난이도까지 명시하고 있습니다. 즉 대규모 전력을 필요로 하는 사업에서는 부지와 전력설비를 별개의 문제로 보기 어렵습니다. [1]
2026년 정부도 비수도권 AI 데이터센터와 관련해 전력계통영향평가를 신속히 처리해 전력이 적기에 공급될 수 있도록 지원하겠다는 정책 방향을 발표했습니다. 이는 AI 데이터센터 확대 과정에서 전력 공급 시점이 사업 추진의 중요한 요소라는 점을 보여줍니다. [4]

전력 검토는 토지 계약 전에 시작하는 것이 좋다
데이터센터 후보지를 찾을 때 전력 검토를 토지 계약 이후의 절차로 생각하기 쉽습니다. 그러나 대규모 전력사용 사업에서는 전력 조건 자체가 해당 토지를 사용할 수 있는지를 결정하는 핵심 요소가 될 수 있습니다.
따라서 토지 검토와 전력 검토를 순차적으로 진행하기보다 동시에 진행하는 편이 현실적입니다. 토지가 마음에 든다는 이유만으로 계약을 먼저 진행하기보다는 필요한 전력 규모와 공급 가능성을 함께 확인하면서 후보지를 좁혀가는 방식입니다.
부동산 현장에서 확인할 수 있는 것과 확인할 수 없는 것을 구분해야 한다
공인중개사나 부동산 현장에서는 토지의 위치, 면적, 도로 접면, 용도지역, 주변 시설과 같은 기본적인 입지 조건을 확인할 수 있습니다. 주변 변전소나 송전설비의 위치 역시 후보지를 비교하는 참고자료가 될 수 있습니다.
그러나 실제 전력 공급 가능 용량이나 공급 확정 시점은 단순한 현장 조사만으로 판단할 수 없습니다. 이런 부분은 전기사용 계획과 관계기관·전력사업자의 공식적인 검토를 통해 확인해야 합니다.
부동산 현장은 후보지를 찾는 역할을 할 수 있지만, 전력 공급 가능성을 임의로 보증해서는 안 됩니다.
데이터센터 후보지에서 먼저 물어야 할 질문
- 이 사업에 실제 필요한 전력은 몇 MW인가
- 목표 가동 시점은 언제인가
- 필요한 전력을 그 시점에 공급받을 수 있는가
- 추가 송·변전설비나 계통 보강이 필요한가
- 전력계통영향평가 대상에 해당하는가
- 전력 관련 일정이 전체 사업 일정과 맞는가
이 질문들에 대한 답이 확인되지 않은 상태에서 토지가격만 비교하면 데이터센터 부지의 실제 가치를 제대로 판단하기 어렵습니다.
AI 확산으로 데이터센터의 전력수요가 빠르게 늘어날 것으로 전망되면서 전력 인프라는 산업 입지를 판단하는 중요한 기준이 되고 있습니다. 정부의 제11차 전력수급기본계획 실무안에서도 AI 확산 등의 영향으로 데이터센터 전력수요가 크게 증가할 것으로 전망한 바 있습니다. [5]
따라서 앞으로 산업용 부동산에서는 단순히 넓고 저렴한 땅인지보다 필요한 전력을 안정적으로 확보할 수 있는지, 그리고 공급 일정이 사업계획과 맞는지가 토지 활용 가능성을 좌우하는 경우가 늘어날 수 있습니다.
데이터센터 부지 선정에서 전력은 여러 조건 가운데 하나가 아니라 다른 조건을 검토하기 전에 확인해야 할 출발점에 가깝습니다. 필요한 전력 규모, 실제 공급 가능성, 공급 시점, 계통 보강과 관련 절차를 먼저 확인해야 토지·통신·인허가 검토도 현실적인 사업계획으로 이어질 수 있습니다.
다음 기사에서는 규모를 조금 더 구체화해 「20MW 데이터센터에는 어떤 부지가 필요할까」를 살펴보겠습니다. 전력뿐 아니라 토지 면적, 도로, 통신, 설비 배치와 인허가 관점에서 후보지를 검토해보겠습니다.
