건물을 짓기 위해 설계도까지 준비한 사업자가 있다고 가정해 보겠습니다. 토지이용계획을 확인했고 계획한 건축물도 해당 용도지역에서 허용된다는 설명을 들었습니다. 그런데 관계기관 사전검토 과정에서 성토 높이, 배수시설, 진입도로, 주변 경관에 대한 자료를 다시 요구받습니다. 사업자는 이렇게 묻습니다. “건축허가만 받으면 되는 것 아닌가요?”
이 혼란은 건축허가와 개발행위허가가 서로 다른 목적을 가지면서, 실제 신청 절차에서는 연결되기도 하기 때문입니다. 개발행위허가는 토지와 주변 환경을 포함한 개발행위의 적합성을, 건축허가는 건축물에 적용되는 기준과 설계 적합성 등을 심사합니다. 하지만 모든 사업에서 두 허가를 순서대로 별도 신청한다는 뜻도 아닙니다.
제도 확인 기준일: 2026년 10월 4일. 이 글은 「국토의 계획 및 이용에 관한 법률」, 「건축법」과 법제처 해석을 바탕으로 대한민국의 일반적인 상황을 설명합니다. 구체적인 필지·규모·위치, 허가 의제 범위, 지자체 조례 및 개별사업법 적용에 따라 실제 절차는 달라집니다. 시행이 아직 도래하지 않은 개정 조항은 현행 규정과 혼동하지 않아야 합니다.
건축물을 지을 수 있는지와, 그 땅을 계획한 방식으로 개발할 수 있는지는 연결된 질문이지만 같은 질문은 아닙니다.
1. 건축허가는 건물을, 개발행위허가는 개발이 이루어지는 토지와 행위를 본다
「건축법」 제11조의 건축허가는 건축하거나 대수선하려는 건축물에 대해 법정 요건을 검토하는 제도입니다. 대지와 도로, 건축물의 용도·규모, 배치·높이, 구조·피난·안전 등 적용되는 건축 관계 법령을 준수하는지가 검토의 중심입니다. 다만 건축허가에서도 토지 및 도시계획 관련 기준은 함께 문제 될 수 있습니다. [1][2]
「국토의 계획 및 이용에 관한 법률」(이하 국토계획법) 제56조는 건축물의 건축 외에도 토지의 형질변경, 공작물 설치, 토석 채취, 토지 분할, 특정 지역의 물건 적치 등 법정 개발행위를 규율합니다. 제57·58조와 시행령 기준은 주변 환경과 토지이용계획, 기반시설 등에 대한 검토를 요구합니다. 따라서 단순히 건축도면이 기준에 맞는다는 설명만으로 부지조성에 관한 검토가 끝나지 않습니다. [3][4][5]
- 건축허가의 중심 질문 — 계획한 건축물이 법정 건축·안전·대지 요건에 맞는가?
- 개발행위허가의 중심 질문 — 계획한 건축·성토·절토·분할 등의 행위가 토지이용계획과 개발행위허가 기준에 맞는가?
- 사업성의 별도 질문 — 법적으로 가능한 계획이더라도 부지 조성비와 인프라 비용을 감당할 수 있는가?
2. 개발행위허가는 건물을 지을 때만 필요한 것이 아니다
국토계획법 제56조 제1항과 시행령 제51조의 개발행위 범위에는 다음과 같은 행위가 포함됩니다. 다만 대통령령이 정하는 구체적 대상·예외·경미한 행위, 다른 법률에 따른 특례를 반드시 확인해야 합니다. [3][6]
- 건축물의 건축 또는 공작물의 설치
- 토지의 형질변경 — 절토, 성토, 정지, 포장 등으로 지형을 바꾸는 행위
- 토석의 채취
- 토지의 분할 — 법정 대상에 해당하는 분할
- 녹지지역·관리지역·자연환경보전지역에서 물건을 1개월 이상 쌓아놓는 법정 대상 행위

예를 들어 아직 건축물 설계가 확정되지 않았더라도 토지를 대규모로 깎고 메우는 계획, 여러 필지로 분할하는 계획은 별도의 개발행위 검토 대상이 될 수 있습니다. 반대로 모든 작은 포장·정지 작업이 반드시 허가 대상이라는 뜻은 아닙니다. 경작 목적의 일정한 형질변경 및 법령이 정한 경미한 행위 등에는 예외가 있으므로 부지 현황과 작업 내용을 구체적으로 대조해야 합니다. [3][6]
3. 같은 토지라도 절토·성토와 배수 계획이 허가 가능성을 바꾼다
도로와 가까운 경사지 토지를 매입해 평평한 건축 대지로 만들려는 경우를 생각해 보겠습니다. 건축물을 세울 수 있는 용도지역이라고 해도 성토·절토로 인한 사면 안정성, 옹벽, 물의 흐름, 배수, 인접 토지와의 관계가 문제가 될 수 있습니다. 개발행위허가 신청·심사에서 기반시설, 위해 방지, 환경·경관 등이 검토되는 이유입니다. [4][5][7]
국토계획법 제58조의 기준은 도시·군관리계획과의 부합 여부, 주변 환경·경관과의 조화 등을 포함하며, 같은 법 시행령 제56조 및 별표 1의2에 구체적 기준이 마련돼 있습니다. 도시계획위원회 심의가 필요한 행위인지도 사업 유형과 예외 여부에 따라 별도로 가려야 합니다. 따라서 경사도가 몇 도 이하라면 전국 어디서나 가능하다는 단일 숫자로 설명할 수 없습니다. [5][7][8]
실무상 중요한 점: 토지계약 전에 “건축 가능”이라는 답만 받지 말고, 실제로 예정된 형질변경 도면과 기반시설 계획을 전제로 검토해야 합니다. 토목 설계를 뒤늦게 진행하면 건축물의 배치·규모·공사비를 다시 계산해야 하는 경우가 있습니다.
4. 건축허가에서도 개발행위 심사를 전혀 하지 않는 것은 아니다
두 제도가 서로 다른 허가라는 설명 때문에, 개발행위허가부터 받고 그다음 건축허가를 반드시 따로 받아야 한다고 오해하기 쉽습니다. 그러나 건축법 제11조 제5항 제3호는 건축허가를 받으면 국토계획법 제56조에 따른 개발행위허가를 받은 것으로 보는 인허가 의제를 규정합니다. 관계 행정기관의 권한에 속하는 사항에 대해서는 제11조 제6항의 사전 협의 규정도 적용됩니다. [2][9]
즉 건축허가 절차 속에서 관련 개발행위허가 사항을 함께 심사·협의해 처리할 수 있습니다. 하지만 이 경우에도 개발행위허가 기준을 충족해야 하고, 해당 사항에 필요한 신청·구비서류 제출과 실체적인 검토가 사라지는 것은 아닙니다. 의제는 요건 면제가 아니라 법률이 정한 범위에서 절차와 허가 효력을 연결하는 장치입니다. [2][9][10]

“건축허가에 개발행위허가가 포함된다”는 말과 “개발행위허가 기준은 볼 필요가 없다”는 말은 전혀 다릅니다.
5. 인허가 의제: 하나의 창구로 처리해도 판단 기준은 남는다
법제처는 2026년 3월 3일 해석례(26-0013)에서, 건축법 제14조에 따른 건축신고를 하면서 개발행위허가가 의제되는 경우에도 개발행위허가 관련 서류를 제출해야 한다고 설명했습니다. 해당 해석은 인허가 의제가 행정 창구를 일원화하는 것이지 관련 법률의 실질적 심사 요건을 없애는 것은 아니라는 점을 밝힙니다. 건축신고에 대해서도 제14조 제2항이 제11조 제5·6항을 준용합니다. [10][11]
건축허가에 관한 법제처의 2023년 해석례(22-0920)도 참고할 만합니다. 건축을 목적으로 하는 토지 형질변경의 개발행위허가를 이미 받았더라도, 나중에 건축허가에 수반되는 건축물 건축의 개발행위허가 관련 신청서류를 일률적으로 생략할 수 없다는 취지입니다. 국토계획법 제56조 각 호의 개발행위는 심사 대상이 서로 구별될 수 있기 때문입니다. [12]
다만 위 해석례들은 제시된 구체적인 사실관계와 당시 법령을 전제로 합니다. 실제 사업에서는 어떤 개발행위를 신청·의제하려는지, 기존 허가가 무엇을 포괄하는지, 필요한 자료와 협의가 무엇인지를 담당 허가권자에게 명확히 확인해야 합니다.
인허가 의제는 건축법에만 있는 제도가 아닙니다. 국토계획법 제61조도 개발행위허가를 하는 때 법정 목록 중 관계기관과 사전 협의한 인허가를 의제하는 규정을 두고 있습니다. 그러나 두 법률의 의제 목록과 적용 요건은 다르므로, 한쪽 허가를 받았다는 이유로 다른 모든 인허가가 자동으로 해결된다고 보아서는 안 됩니다. [13]
6. 부지조성을 먼저 하면 절차는 어떻게 달라질까
토지를 먼저 평탄화한 뒤 건축물을 계획하는 사업도 있습니다. 이 경우 형질변경 등 독립된 개발행위의 허가 대상에 해당하는지부터 따져야 합니다. 반면 건축 설계와 부지조성 계획을 함께 제출해 건축허가와 개발행위허가 의제를 검토하는 방식도 가능합니다. 사업 순서가 곧 법정 인허가 순서인 것은 아닙니다. 사업 내용과 신청 범위에 따라 절차가 달라집니다. [3][4][9][12]
- 방식 A — 토지 형질변경을 먼저 추진: 해당 개발행위의 허가·협의·심의 및 조건을 먼저 검토
- 방식 B — 건축과 부지조성을 함께 추진: 건축허가에서 관련 개발행위허가 의제와 협의 범위 확인
- 방식 C — 기존 조성 대지에서 건축: 실제 현황과 기허가 이력, 남은 개발행위 및 건축 관련 요건 확인
방식 A가 언제나 더 빠르거나 방식 B가 모든 문제를 한 번에 해결한다는 공식은 없습니다. 우선 착수해야 할 공사 범위, 토지 권리, 금융 실행조건, 도로 및 기반시설 협의 필요성을 함께 고려해야 합니다.
7. 사례로 보는 차이: 같은 창고를 계획해도 결론은 달라진다
다음은 특정 필지의 허가 결과가 아니라 사업 검토의 차이를 설명하기 위한 가상 사례입니다.
- 사례 ① 기존에 적법하게 조성된 평탄한 대지 — 계획한 창고의 건축 요건, 접근도로, 용도지역·계획과 기존 허가 이력이 중심 검토 사항이 됩니다.
- 사례 ② 급경사지의 미조성 토지 — 같은 건축 용도라도 절토·성토, 옹벽, 배수, 경관, 기반시설 관련 개발행위 검토가 사업비와 일정의 핵심 변수가 됩니다.
- 사례 ③ 건축 전 여러 필지 분할과 진입도로 신설이 필요한 토지 — 건축허가뿐 아니라 분할, 도로·기반시설 확보, 관련 인허가 및 권리관계를 추가로 검토해야 합니다.

허가 가능성이 있다고 하더라도 조성비가 예상보다 높거나 진입로 권원 확보가 어려우면 사업을 포기해야 할 수도 있습니다. 허가의 법적 가능성과 사업성은 별개입니다.

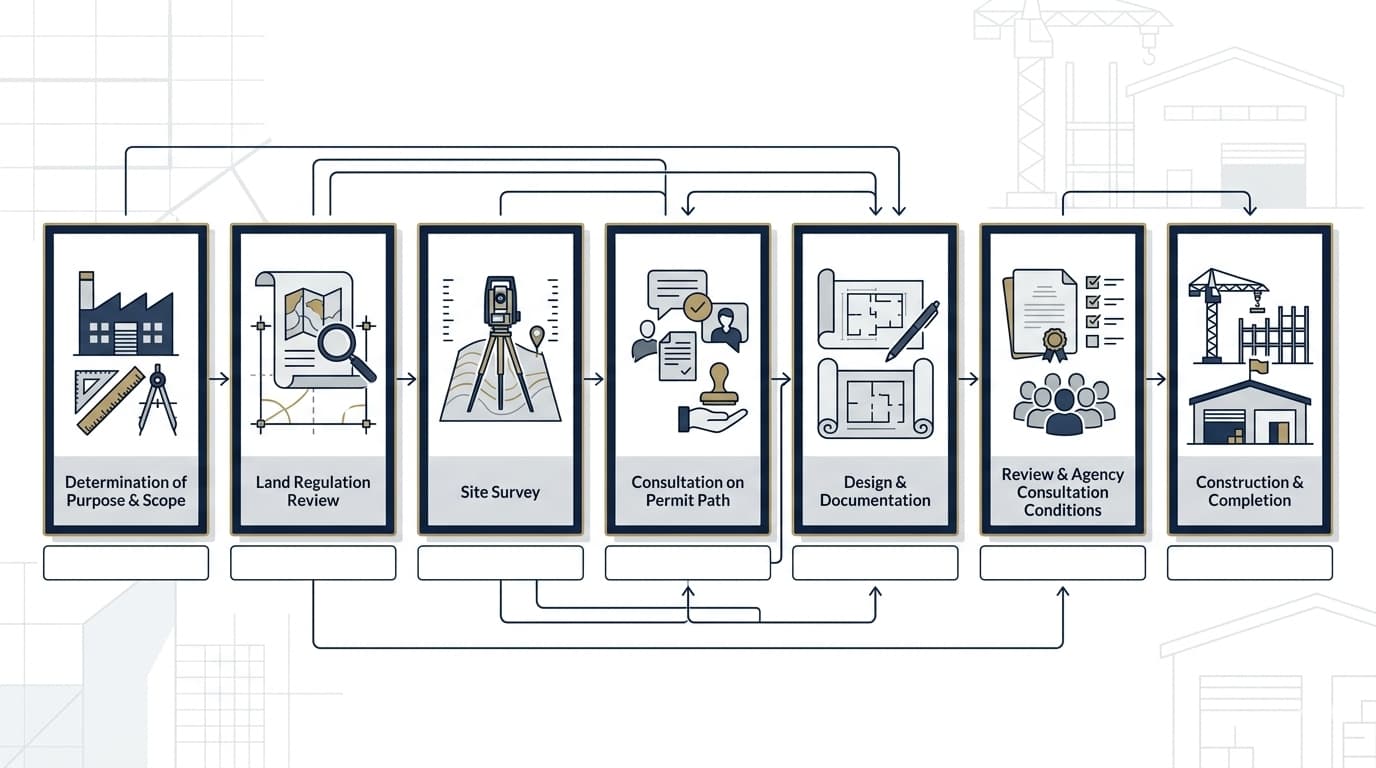

8. 사업자가 실제로 확인해야 할 7단계
다음 순서는 사전 검토를 위한 실무상 권장 흐름이지, 모든 현장에 같은 순서로 적용되는 법정 절차표는 아닙니다. 단계가 병행되거나 별도 협의가 먼저 필요한 경우도 있습니다.
- STEP 1 · 사업 정의 — 건축물 용도·규모, 필요한 형질변경, 진입도로·공작물·분할 범위를 구체화한다.
- STEP 2 · 토지규제 확인 — 토지이용계획, 용도지역, 지구단위계획, 성장관리계획, 기타 중첩 규제를 확인한다.
- STEP 3 · 현황 조사 — 측량, 지반·경사, 배수, 도로의 법적 지위와 권원, 기반시설 용량을 확인한다.
- STEP 4 · 인허가 경로 협의 — 건축허가·건축신고 해당 여부, 개발행위 종류와 의제 범위, 별도 허가 필요성을 확인한다.
- STEP 5 · 설계·서류 준비 — 건축도면과 토목·배수·경관·위해방지 등의 해당 자료를 준비한다.
- STEP 6 · 관계기관 검토 — 적용되는 심의·협의·허가 조건 및 설계 보완 사항을 반영한다.
- STEP 7 · 공사·준공 — 허가 조건과 착공신고, 건축물 사용승인 및 별도 개발행위 준공검사 해당 여부 등을 확인한다.
착공과 준공에도 후속 절차가 남을 수 있습니다. 건축법 제21조의 착공신고, 제22조의 사용승인과 국토계획법 제62조의 개발행위 준공검사 해당 여부는 행위 종류와 허가 내용에 맞추어 구별해 확인해야 합니다. 건축허가와 관련 인허가가 의제됐다는 이유만으로 모든 사후 절차가 없어지는 것은 아닙니다. [4][14]

검토 결과가 서면으로 남는 것이 중요합니다. 특히 토지계약이나 대출약정 전에 관계기관 검토 결과와 해결되지 않은 조건, 책임 주체 및 추가 비용을 한 표에 정리하면 사후 분쟁 위험을 줄이는 데 도움이 됩니다.
9. 토지 매입 전에 흔히 놓치는 조건들
사업자는 허가가 가능하다는 설명을 들으면 도면에 표시된 건축 면적부터 계산하기 쉽습니다. 그러나 실제 사업비와 일정에 더 크게 작용하는 것은 허가 조건과 해결할 수 없는 부지의 제약일 수 있습니다.
- “용도지역에서 허용되는 건축물인가?”와 “실제 설계가 허가 기준에 적합한가?”를 구분했는가?
- 건축허가에서 어떤 개발행위가 의제될 예정이고, 어떤 개발행위는 별도 검토 대상인가?
- 절토·성토·옹벽·배수·토석 반출입에 따른 조건과 예산을 검토했는가?
- 진입도로와 기반시설의 물리적 상태뿐 아니라 법적 이용 권원을 확보했는가?
- 도시계획위원회 심의 또는 다른 법률에 따른 협의 대상인지 검토했는가?
- 기존 개발행위·건축 허가와 준공 이력, 위반사항을 확인했는가?
- 계획 변경에 따라 재협의·변경허가가 필요한지 가늠했는가?
- 허가 조건 이행비용과 지연 가능성을 사업수지에 반영했는가?
예를 들어 매매계약의 “인허가 가능”이라는 문구만으로 사업성을 확정하지 말고, 허가의 범위·조건·미해결 쟁점과 계약 해제·잔금 조건 등을 별도로 전문가와 검토하는 편이 바람직합니다. 이는 모든 계약에 동일한 특약을 넣어야 한다는 뜻이 아닙니다.
10. 핵심은 허가의 이름이 아니라 어떤 행위가 심사되는지다
건축허가와 개발행위허가는 서로 다른 법률에 근거하고 중점적으로 보는 대상도 다릅니다. 그러나 건축허가를 통해 개발행위허가가 의제될 수 있으므로 두 개의 별도 신청서가 항상 필요하지는 않습니다. 그 대신 건축물 건축, 부지의 형질변경, 도로·분할 같은 실제 행위별 요건을 빠뜨리지 않는 일이 중요합니다.
사업 검토의 올바른 순서는 “어느 허가부터 받을까?”만 묻는 것이 아니라, “현장에서 실제로 무엇을 바꾸며, 그 행위마다 어떤 기준이 적용되는가?”를 먼저 정의하는 것입니다.
자주 묻는 질문(FAQ)
건축허가를 받으면 개발행위허가를 따로 받을 필요가 없나요?
건축법 제11조 제5항 제3호에 따라 개발행위허가가 의제되는 경우에는 해당 범위의 별도 허가 절차가 통합될 수 있습니다. 다만 실제 대상 행위, 관계기관 협의, 필요 서류 및 허가 기준 충족 여부를 확인해야 하며, 모든 별도 개발행위가 무조건 포함되는 것은 아닙니다. [2][9][10]
건축신고 대상이라면 개발행위 관련 서류도 필요 없나요?
그렇지 않습니다. 건축법 제14조 제2항은 관련 인허가 의제와 협의 규정을 준용합니다. 법제처 2026년 3월 3일 해석례도 개발행위허가가 의제되는 건축신고에는 관련 서류를 제출해야 한다고 설명합니다. [10][11]
성토나 절토가 조금만 있어도 반드시 개발행위허가를 받아야 하나요?
일률적으로 단정할 수 없습니다. 형질변경의 내용과 규모, 경작 여부, 경미한 행위 예외, 적용되는 시행령·조례 및 개별사업법을 확인해야 합니다. [3][6]
토지 형질변경 허가를 먼저 받았다면 건축허가 서류를 줄일 수 있나요?
이미 받은 형질변경 허가가 후속 건축 관련 개발행위의 심사를 전부 대체하는 것은 아닙니다. 법제처 2023년 해석례는 서로 다른 개발행위 유형의 신청서류를 구분해 검토하도록 설명합니다. 중복 제출 여부와 구비서류는 개별 신청 범위를 확인해야 합니다. [12]
용도지역상 건축이 가능하다면 개발행위허가도 통과하나요?
그렇지 않습니다. 계획 부합 여부 외에 경사·배수·환경·경관 및 기반시설 등 법정 개발행위허가 기준과 개별 조건을 살펴야 합니다. [5][7]
두 허가 중 어느 것을 먼저 상담해야 하나요?
건축물 규모·용도와 실제 부지조성 범위를 정리한 뒤, 지자체 건축·도시계획 등 관련 부서에 사전검토를 요청하는 것이 좋습니다. 의제 처리 가능 여부와 별도 개발행위·협의 필요성은 개별 프로젝트에 따라 달라집니다. [4][9]
