엣지 데이터센터를 검토하다 보면 가장 먼저 나오는 질문 가운데 하나가 '몇 MW 정도면 엣지라고 할 수 있을까'입니다. 하지만 엣지는 규모를 뜻하는 말이 아니라 컴퓨팅을 사용자와 데이터 생성지 가까이에 배치하는 구조를 뜻합니다.
그래서 업계 전체가 합의한 하나의 MW 기준은 없습니다. Uptime Institute는 엣지 영역의 일부 시설을 약 10kW에서 수백 kW 규모로 설명하지만, 동시에 모듈형 데이터센터 시장에서는 0.5MW 이상, 1MW 이상, 여러 MW로 확장 가능한 제품도 실제로 제공되고 있습니다. [1][2][3]
엣지 데이터센터의 적정 규모는 '엣지의 정의'가 아니라 그 지역에서 처리해야 할 실제 컴퓨팅 수요가 결정합니다.
1. 먼저 MW와 kW가 무엇을 뜻하는지 구분해야 한다
데이터센터에서 용량을 이야기할 때는 건물 전체 전력과 실제 IT 장비가 사용하는 IT load를 구분해야 합니다. 1MW는 1,000kW이며, 서버·네트워크 장비가 사용하는 전력 외에도 냉각, UPS 손실, 조명과 기타 설비가 추가 전력을 사용합니다.
따라서 '1MW 데이터센터'라는 표현도 프로젝트마다 IT 용량을 뜻하는지 전체 시설 전력을 뜻하는지 확인해야 합니다. 부지와 전력 검토에서는 이 구분이 매우 중요합니다.
2. 엣지라고 해서 반드시 MW급일 필요는 없다
Uptime Institute는 클라우드와 엣지가 만나는 환경을 설명하면서 일부 엣지 위치를 대체로 10kW에서 수백 kW 규모로 제시합니다. 이런 시설은 통신거점, 기업 건물, 공장이나 스마트빌딩 내부의 소규모 컴퓨팅 인프라일 수 있습니다. [1]
즉 수십 kW 또는 수백 kW 규모라도 사용자와 데이터 생성지 가까이에서 특정 워크로드를 처리한다면 충분히 엣지 역할을 할 수 있습니다.
3. 그렇다면 0.5MW 이상은 너무 큰 엣지일까
그렇지 않습니다. 여러 기업이나 산업시설, 통신 서비스가 함께 사용하는 지역 거점이라면 수백 kW를 넘어 MW급으로 커질 수 있습니다.
Vertiv의 모듈러 데이터센터 제품군은 200kW 이하, 600kW 이하 구성뿐 아니라 0.5MW 단위에서 시작해 확장하는 다중 모듈 구성을 제시합니다. 이는 엣지와 지역형 데이터센터가 단계적으로 확장될 수 있다는 점을 보여줍니다. [2]
Schneider Electric도 고밀도 AI와 엣지 환경을 위한 모듈형 데이터센터에서 1MW 이상 규모로 확장 가능한 pod 구조를 제시하고 있습니다. [3]
4. AI 추론이 들어오면 같은 면적에서도 필요한 전력이 커진다
과거 소형 엣지는 웹서비스 캐시, 네트워크 기능과 지역 저장이 중심인 경우가 많았습니다. AI 추론용 GPU가 들어가면 상황이 달라질 수 있습니다.
AI 서버는 일반 서버보다 랙당 전력밀도가 높아질 수 있고, 그만큼 전력과 냉각설비도 커져야 합니다. Vertiv는 AI 데이터센터에서 고밀도 랙이 40kW를 넘는 사례가 일반화되고 있다고 설명하고 있으며, 최근 고성능 AI 환경에서는 그보다 훨씬 높은 전력밀도까지 검토되고 있습니다. [4]
따라서 서버랙 수가 많지 않은 엣지 시설이라도 고밀도 GPU를 사용하면 전체 IT 용량은 빠르게 수백 kW 또는 MW 수준에 접근할 수 있습니다.
5. 랙 수만 세면 왜 틀릴 수 있을까
예를 들어 20개의 랙이 있다고 해도 랙당 5kW라면 IT 부하는 약 100kW지만, 랙당 40kW라면 약 800kW가 됩니다. 같은 20개 랙이어도 필요한 전력과 냉각 규모는 완전히 달라집니다.
따라서 엣지 데이터센터 규모를 결정할 때는 '몇 랙을 넣을 것인가'보다 '랙당 몇 kW의 장비를 운영할 것인가'를 먼저 계산해야 합니다.
6. PLUS INSIGHT에서 보는 실무적 규모 구간
아래 구간은 업계 표준이나 법적 분류가 아니라 후보지와 사업모델을 이해하기 위한 PLUS INSIGHT의 실무적 구분입니다. 실제 프로젝트는 워크로드와 이중화·냉각·확장계획에 따라 크게 달라질 수 있습니다.
- 약 10~100kW: 통신거점·기업 내부·소규모 현장 엣지
- 약 100~500kW: 공장·병원·물류·지역 서비스용 엣지
- 약 0.5~1MW: 여러 고객 또는 고밀도 AI 추론을 수용하는 지역 거점
- 약 1~3MW: 도시권·산업권 단위의 본격적인 엣지 데이터센터
- 약 3~5MW 이상: 지역 AI 컴퓨팅 허브 또는 대형 분산 거점으로 볼 수 있으나 실제로 엣지인지 여부는 위치와 워크로드 목적에 따라 판단
7. 500kW와 2MW 엣지는 무엇이 달라질까
500kW급 시설은 상대적으로 작은 건물이나 모듈형 시설에 들어갈 가능성이 높고, 특정 기업·산업단지·통신거점의 워크로드에 집중하기 쉽습니다.
2MW 수준으로 커지면 단순 전산실보다 독립 데이터센터에 가까운 전기·냉각·소방·보안설비가 필요해질 가능성이 높고, 전력 인입과 비상발전기, 외부 냉각설비를 위한 공간도 크게 늘어납니다.
따라서 MW가 커질수록 건물만의 문제가 아니라 부지와 전력망, 소음, 장비 반입과 운영 인력 문제까지 함께 커집니다.
8. 처음부터 3MW를 만들 필요는 없다

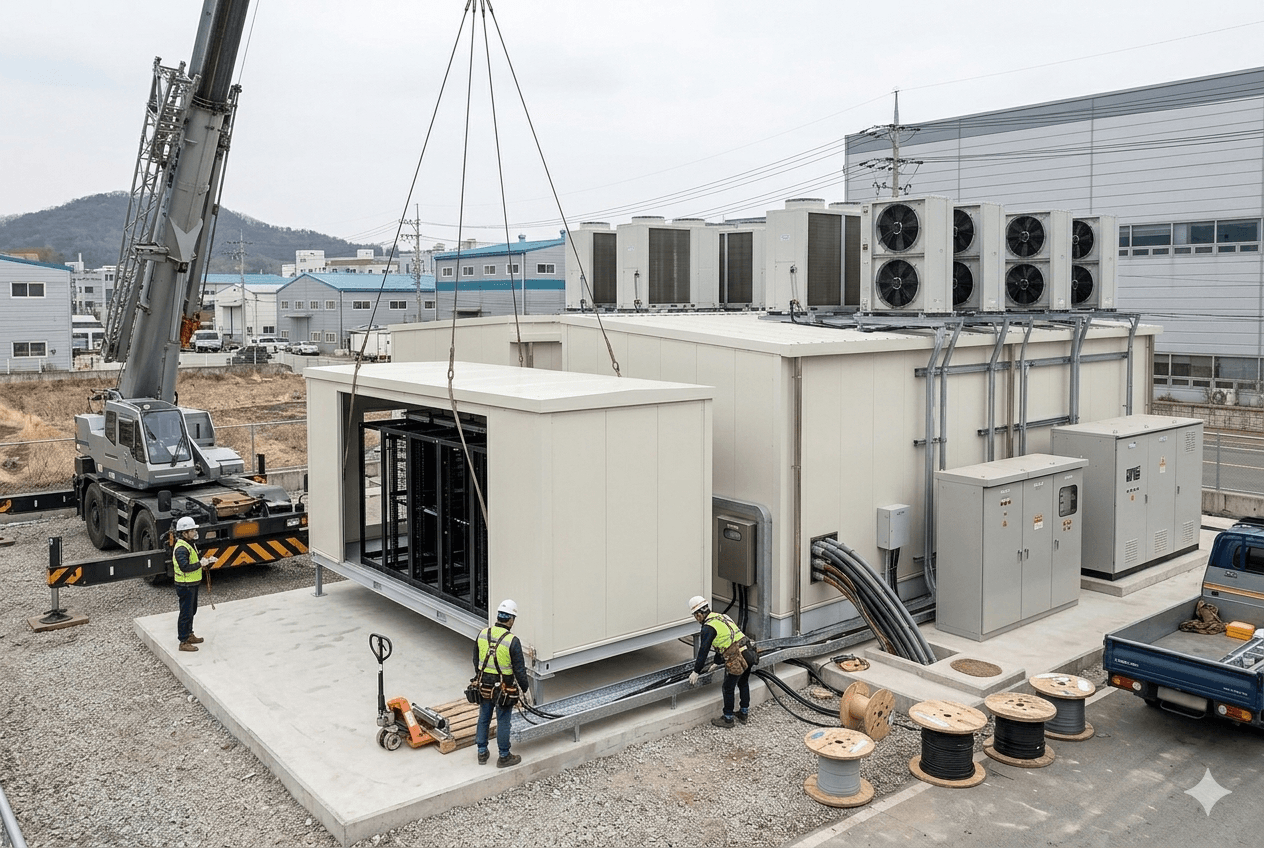

엣지 수요는 지역별로 불확실할 수 있습니다. 그래서 처음부터 최대 규모를 건설하기보다 실제 고객과 워크로드에 맞춰 모듈 단위로 시작하고 수요에 따라 추가하는 방식이 유리할 수 있습니다.

모듈러 데이터센터 업체들이 수백 kW 단위에서 시작해 0.5MW 이상 또는 여러 MW까지 확장 가능한 구조를 제공하는 것도 이런 수요와 연결됩니다. [2][3]
엣지에서는 가장 큰 시설을 먼저 만드는 것보다, 가장 필요한 만큼 시작해서 빠르게 확장할 수 있는 구조가 더 중요할 수 있습니다.
9. 전력 확보가 규모의 상한선을 만든다
사업자가 2MW 엣지를 원해도 후보지에서 500kW밖에 안정적으로 확보할 수 없다면 계획을 그대로 진행하기 어렵습니다.
특히 도심이나 기존 산업시설을 활용하는 엣지는 넓은 신규 캠퍼스보다 전력 증설에 제약이 있을 수 있습니다. 따라서 목표 MW는 시장수요뿐 아니라 실제 수전 가능 용량을 기준으로 조정해야 합니다.
10. 냉각이 규모를 제한할 수도 있다
고밀도 AI 엣지에서는 전력만 확보했다고 끝나지 않습니다. 같은 전력을 사용하는 장비가 작은 공간에 밀집되면 열을 제거하기 위한 냉각설비가 필요합니다.
기존 건물을 활용한다면 옥상과 외부 기계설비 공간, 배관경로, 바닥하중, 물 사용과 소음 문제까지 확인해야 합니다. 전력은 확보했지만 냉각설비를 설치할 공간이 없어 목표 용량을 낮춰야 하는 경우도 생각할 수 있습니다.
11. 서비스 대상이 규모를 결정한다
한 공장의 머신비전과 로봇제어를 위한 엣지와 여러 도시의 AI 서비스를 처리하는 지역 거점은 필요한 용량이 다를 수밖에 없습니다.
그래서 적정 MW를 계산하려면 예상 사용자 수, 동시 처리량, GPU 수, 데이터 저장량, 서비스 성장률을 먼저 추정해야 합니다.
12. 이중화 수준도 실제 필요한 전력을 늘린다
IT 부하가 1MW라고 해서 전력설비도 정확히 1MW만 있으면 되는 것은 아닙니다. UPS와 발전기, 냉각설비를 N+1이나 그 이상의 구조로 설계하면 설치되는 장비 용량은 실제 IT 부하보다 커집니다.
따라서 부지 검토에서는 'IT 1MW'와 '시설 전체에 필요한 공급전력'을 별도로 계산해야 합니다.
13. 적정 규모를 결정할 때 확인할 질문
- 어떤 AI·통신·산업 워크로드를 처리할 것인가
- 초기 예상 IT 부하는 몇 kW인가
- 랙당 예상 전력밀도는 몇 kW인가
- 3년·5년 후 필요한 용량은 어느 정도인가
- 현재 후보지에서 실제 받을 수 있는 전력은 얼마인가
- 추가 전력 증설은 가능한가
- 냉각설비를 설치할 공간과 방식이 있는가
- 필요한 UPS·발전기 이중화 수준은 무엇인가
- 처음부터 전체 용량을 건설할지 모듈식으로 확장할지
- 그 지역에 실제로 그만한 고객과 트래픽 수요가 있는가
14. 숫자보다 중요한 것은 '맞는 크기'다
엣지 데이터센터는 100kW여도 될 수 있고 2MW 또는 그 이상일 수도 있습니다. 중요한 것은 숫자 자체가 아니라 해당 위치에서 처리하려는 워크로드에 맞는 규모인지입니다.
너무 작으면 곧 증설해야 하고, 너무 크게 시작하면 사용되지 않는 전력·냉각·건물에 투자비가 묶일 수 있습니다. 그래서 엣지에서는 수요에 맞춰 단계적으로 확장할 수 있는 설계가 특히 중요합니다.
엣지 데이터센터의 적정 MW는 시장에서 정해주는 숫자가 아니라, 워크로드·전력밀도·지역수요·확장계획을 합쳐 계산해야 하는 사업 숫자입니다.
다음 편에서는 규모를 결정한 뒤 가장 먼저 부딪히는 문제인 전력을 살펴보겠습니다. 엣지 데이터센터는 대형 캠퍼스보다 작더라도 왜 전력 확보가 여전히 핵심인지, 도심과 산업지역에서 어떤 차이가 생기는지 이어서 설명합니다.
